Das Leben wird immer digitaler. Mit diesem Hintergrund setzt sich die Gemeinde Auerbach bereits seit 2016 ein, das ganze Gemeindegebiet mit einem stabilen, zukunftssicheren Glasfasernetz zu versorgen.

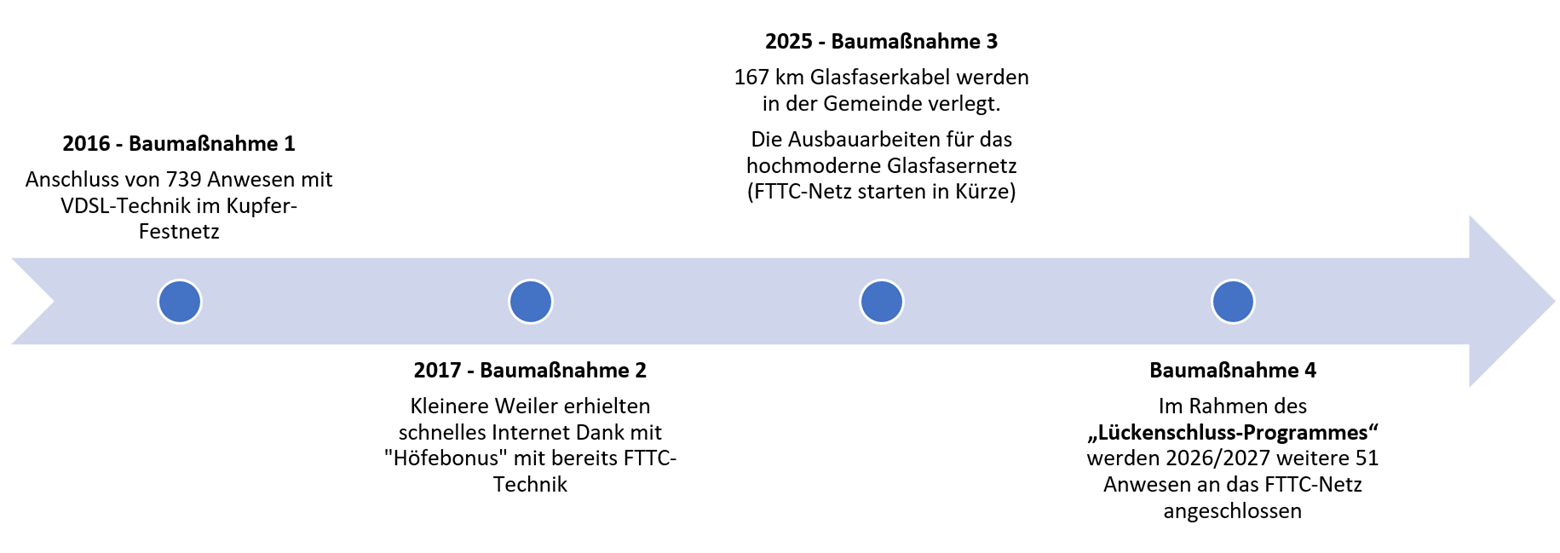

In Angriff genommen wurde diese Vorhaben mit verschiedenen Bauabschnitten:
Baumaßnahme 1
Planung 2015 – Start der Baumaßnahme 2016 – fertiggestellt Anfang 2018
Die erste Baumaßnahme zum Breitbandausbau wurde an die Telekom übergeben. Der größte Teil der Gemeinde kann mit einer Geschwindigkeit zwischen 30 bis 50 MBit/s surfen. Versorgt wurden 739 Anwesen mit dem Hochgeschwindigkeitsnetz (Netz der nächsten Generation, NGA-Netz) im Erschließungsgebiet „Auerbach“.
In den Genuss des ersten Bauabschnittes kamen die größeren Ortschaften.
Als eine Möglichkeit der massenmarktfähigen Breitbandversorgung setzte die Telekom für die Übertragung der Breitbandsignale im Kupfer-Festnetz die VDSL-Technik (Very High Speed Digital Subscriber Line-Technologie) ein.
Auf Grund der Dämpfung der Kupferanschlussleitung nimmt die Bandbreite mit zunehmender Entfernung vom Netzknoten ab. Zur Verbesserung der Breitbandversorgung wurden die vorhanden Kabelverzweiger mit Glasfaserkabeln angebunden. In diese KVz werden jeweils aktive Outdoor Multi Service Access Node (Outdoor - MSAN) eingebaut. Von der DSL-Technik im Kabelverzweiger werden die Breitbandverbindungen über kurze Kupferleitungen zu den Hausanschlüssen geführt, so dass im Umkreis der mit Glasfaser angebundenen und mit MSAN-Technik ausgerüsteten KVz dem Kunden deutlich bessere Down- und Upload-Geschwindigkeiten zur Verfügung stehen.
Erreicht wurden mit diesem Programm:
Anzahl der Gebäude (Hausanschlüsse) mit den jeweiligen Bandbreiten im gesamten FTTC-Ausbaugebiet:
mindestens 50 MBit/s Download: 48 Gebäude
mindestens 30 MBit/s Download: 344 Gebäude
mindestens 16 MBit/s Download: 362 Gebäude
mindestens 6 MBit/s Download: 373 Gebäude
bis 6 MBit/s Download: 403 Gebäude
Insgesamt beliefen sich die Baukosten auf 555.695,00 €, die Regierung von Niederbayern förderte aufgrund des Bayerischen Förderprogramms den Ausbau mit 444.556 Euro (80 %). Von der Gemeinde Auerbach wurden 111.139 Euro (20 %) aus Eigenmitteln getragen.
Breitbandausbau Baumaßnahme 1 Übersichtsplan
Baumaßnahme 2
Kleinere Weiler werden 2017 beim zweiten Förderabschnitt ausgebaut, dies konnte 2019 abgeschlossen werden.
Die Gesamtkosten betrugen 532.143 Euro. Gemäß Zuwendungsbescheid erhielt die Gemeinde Auerbach Dank des „Höfebonus“ des Bayerischen Staatsministerium der Finanzen, für Landesentwicklung und Heimat, eine Förderung in Höhe von 425.714 Euro.
Erschlossen wurden hier folgende Ortsteile oder Teile davon:
Oberauerbach, Rothmühle, Unternbach, Schweinbach, Hötzelsberg, Reiperding, Hinterherberg, Berging, Diepoltstetten, Zierbergau, Brand, Gödert, Schachten, Steining, Utting, Zolling und Obersteinhausen
Breitbandausbau Baumaßnahme 2 Übersichtsplan
SONDERMAßNAHME - Glasfaseranschluss für Rathaus und Grundschule

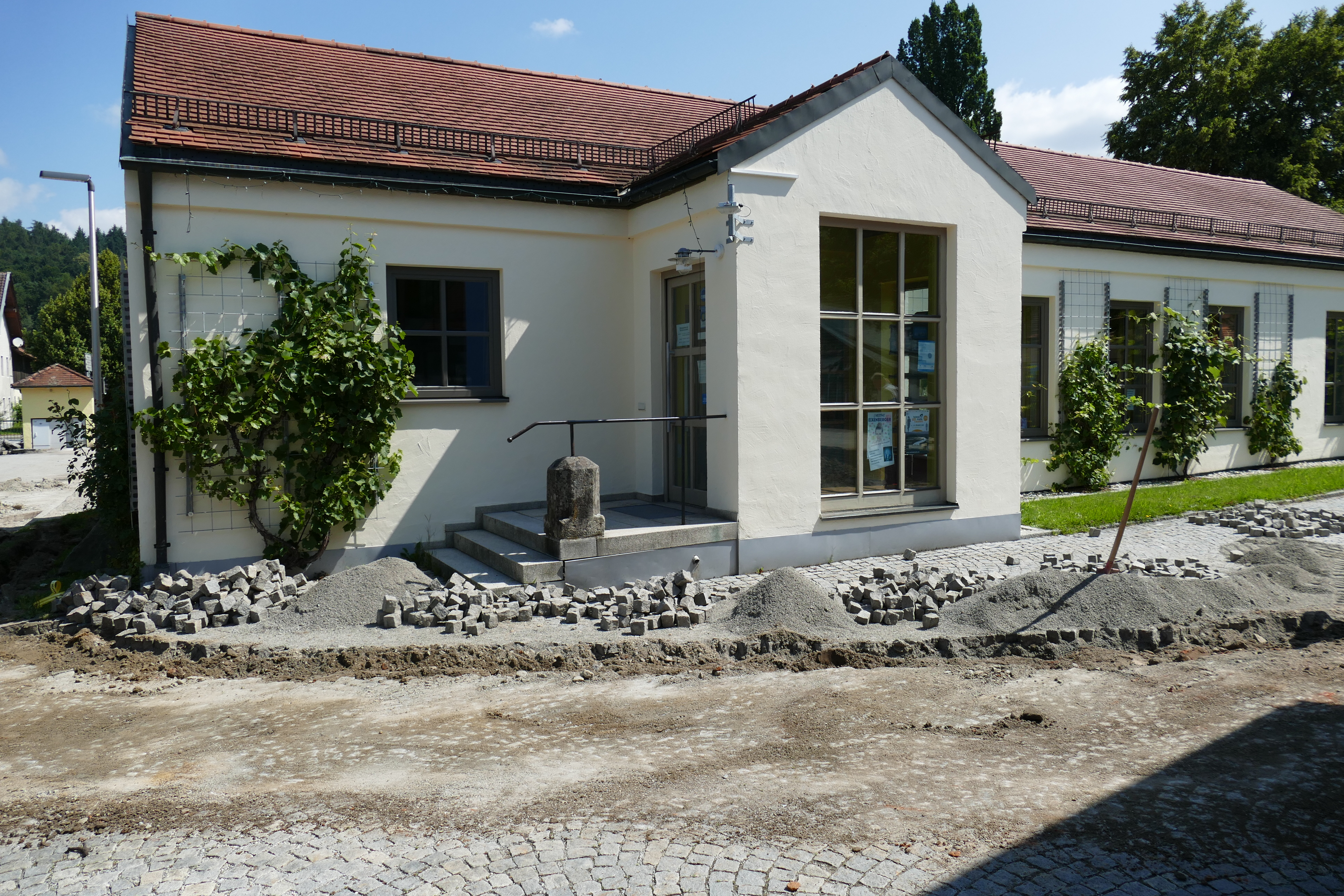

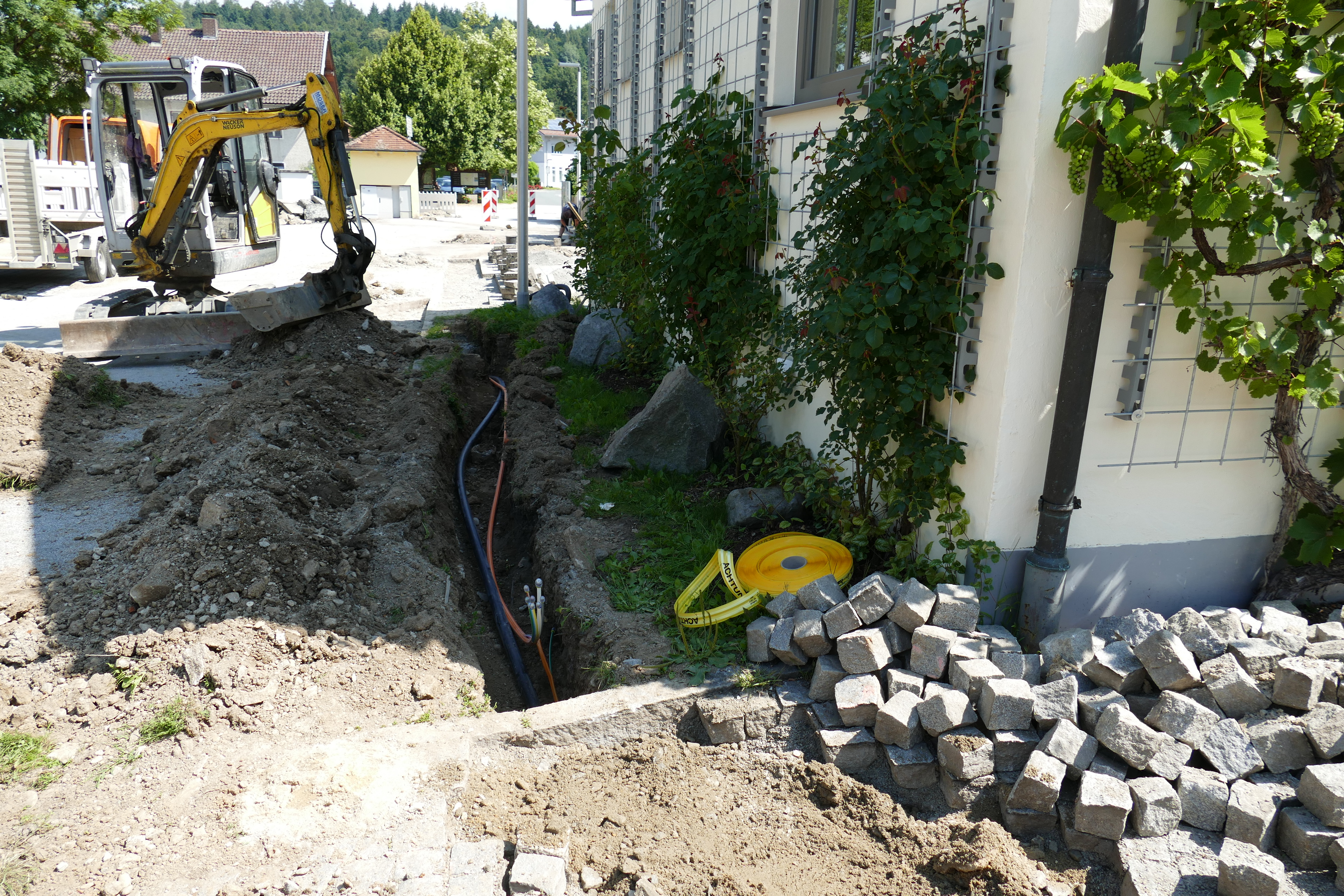

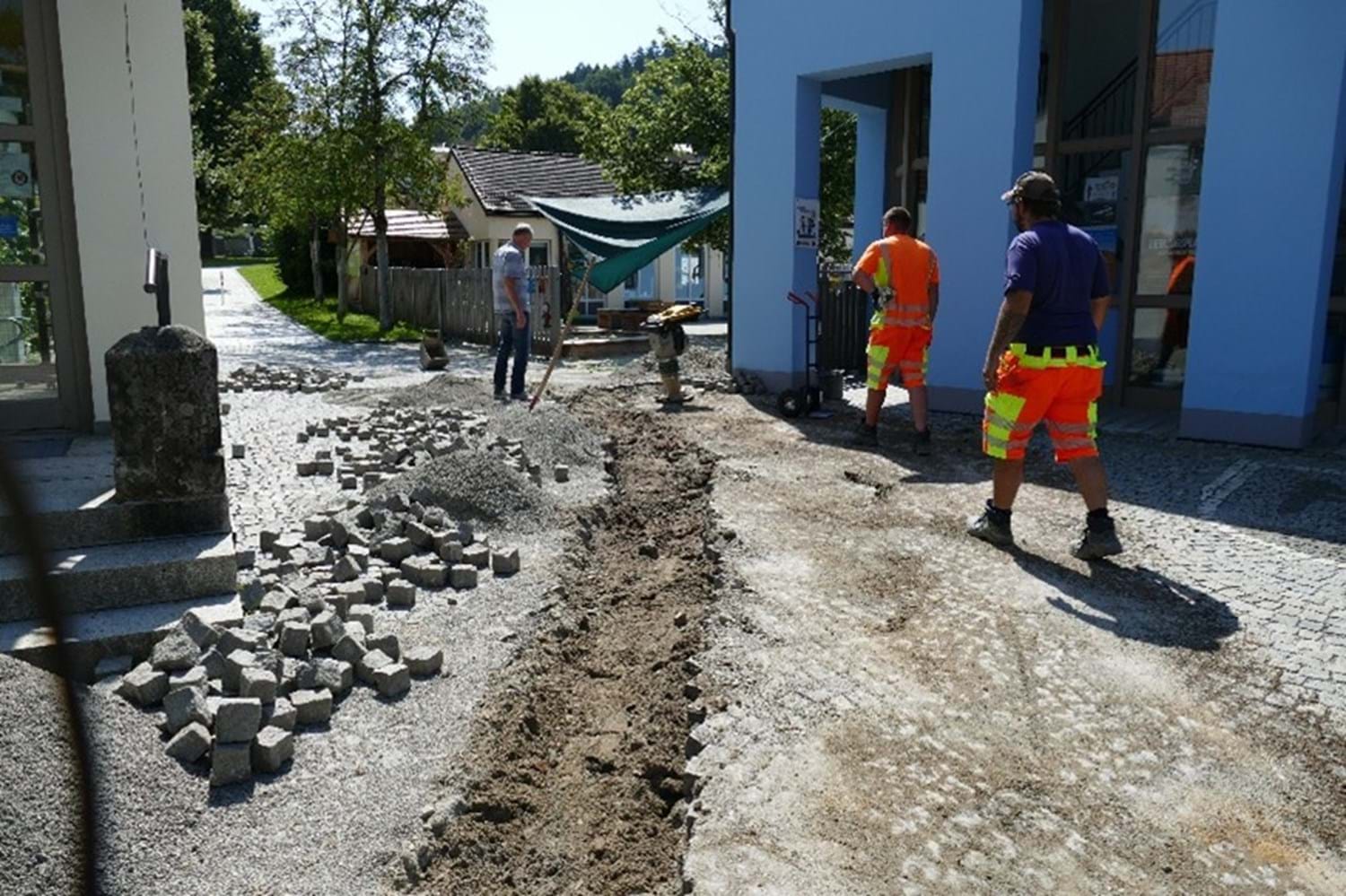

Im Rahmen dieses Sonderprogrammes des Bundes konnten 2021 die Grundschule und das Rathaus mit Glasfaseranschlüssen versehen werden.
Die Anschlusskosten für die Grundschule betrugen 57 144,54 Euro, die Förderung erfolgte in Höhe von 45 715,63.
Für das Rathaus gab es eine Förderung in Höhe von 21 549,08 Euro, die Gesamtkosten betrugen 26 936,35 Euro.
(sh. unten Bildergalerie)
Baumaßnahme 3
2024 wurde mit der Telekom der Vertrag für 167 km Glasfaserkabel in der Gemeinde unterzeichnet.
Die in der Vergangenheit gebauten Out-door-DSLAM (bislang max. 50 Mbit/s) werden von der Deutschen Telekom mit der neuesten Vectoringtechnik (bis 100 Mbit/s) überbaut bzw. aufgerüstet und damit für Ihre Bürger technisch erheblich aufgewertet.
Die Ausbauarbeiten für das hochmoderne Glasfasernetz (FTTC-Netz) sind für dieses Jahr geplant. Im Zuge der Netzmodernisierung können knapp 920 Haushalte und Unternehmen profitieren.
Das Bayerische Staatsministerium der Finanzen und für Heimat (StMFH) bewillige der Gemeinde Auerbach als Projektförderung eine Zuwendung bis zu einem maximalen Betrag von 2.212.431,00 €. Die Zuwendung entspricht einem Anteil von 90 % der zuwendungsfähigen Ausgaben in Höhe von 2.458.257,00 € (Anteilfinanzierung).
Ein Glasfaser-Anschluss bringt den Nutzer in Lichtgeschwindigkeit mit aktuell bis zu einem Gigabit pro Sekunde ins Netz, in Zukunft noch viel schneller. Dies ermöglicht grenzenloses Surf-Vergnügen, auch parallel auf vielen verschiedenen Geräten, was für alle Bereich des täglichen Lebens genutzt werden kann. Die Telekom wird rund 167 Kilometer Glasfaser verlegen und 18 Verteiler aufstellen. Der Tiefbau beträgt 20 Kilometer.
2024 wurde der Vertrag mit der Telekom als ausführendes Bauunternehmen unterzeichnet. Die Maßnahme soll bis ca. März 2027 abgeschlossen sein. Die Planungs- und Vorbereitungsarbeiten sind nahezu abgeschlossen, die Bauarbeiten können in wenigen Monaten beginnen.
Hingewiesen wird dringend darauf, dass das schnelle Internet (und der dazugehörige Tarif) nur mit Ihrer Beauftragung einziehen kann.
Folgende Bestell- und Beratungsstellen stehen Ihnen für den Anschluss zur Verfügung:
· Online unter www.telekom.de/glasfaser
· Telefonisch unter der 0800 / 22 66 100
· im nächsten Telekom Shop www.telekom.de/telekom-shops
Hier geht es zum aktuellen Artikel: Weitere wichtige Infos zum Glasfaserausbau
Bitte beachten Sie noch, dass der Anschluss Ihrer Immobilie an das Glasfasernetz der Telekom Deutschland GmbH nur bei rechtzeitiger Beauftragung kostenfrei ist. Sollten Sie sich erst zu einem späteren Zeitpunkt für den Glasfaserhausanschluss entschließen, kann dieser nicht mehr unentgeltlich bereitgestellt werden.
Gefördert wird diese Baumaßnahme vom Freistaat Bayern mit der Richtlinie zur Förderung des Aufbaus von Hochgeschwindigkeits-netzen (Breitbandrchtlinie - BbR) vom 09.07.2014.
Breitbandausbau Baumaßnahme 3 Übersichtsplan
Baumaßnahme 4

Weitere 51, bisher aufgrund der wirtschaftlich unrentablen Lage noch nicht vom Ausbau betroffene Adressen werden im Rahmen des „Lückenschluss-Programmes“ ebenfalls angeschlossen. Dieser letzte Bauabschnitt wird 2026/2027 erfolgen.
Hier erhält die Gemeinde einen Zuschuss in Höhe von 50 % im Rahmen der Förderung zur Unterstützung des Gigabitausbaus der Telekommunikationsnetzt in der Bundesrepublik Deutschland“ (Gigabit-Richtlinie 2.0) max. bis zu einer Höhe von 500 000 Euro. Die genauen Kosten werden nach abgeschlossener Ausschreibung bekannt.
„Das Lückenschluss-Programm des Bundesministeriums für Digitales und Verkehr (BMDV) hat zum Ziel, gezielt Kleinst-Versorgungslücken in der Gigabit-Infrastruktur zu schließen, die aufgrund ihrer Größe vom bereits erfolgten oder geplanten eigenwirtschaftlichen Ausbau nicht berücksichtigt wurden bzw. werden. Das Programm nutzt besonders Synergien zum eigenwirtschaftlichen Ausbau. Dies wird möglich, da das Pilotprogramm vereinfachte Bewilligungs- und Förderverfahren aufgrund der geringen Projektgröße ermöglicht.
Weitere Informationen sind nachzulesen unter www.gigabit-projekttraeger.de.
Die Anschlüsse dieser 51 Anwesen werden durch das „Lückenschluss-Programm“ bezuschusst.
